調査概要
本調査は、各市町村における除染の実施状況を一体的に把握し、事業規模の把握、除染状況の可視化及び情報発信による住民理解の促進等に活用することを目的として平成24年4月から実施しています。住宅、公共施設、道路、水田等の除染対象区分ごとに、平成23年度から平成30年3月末時点での計画数、発注数、実施数の累計を各市町村からの情報に基づき集計したものです。
計画数に対する除染の進捗状況
住宅の除染

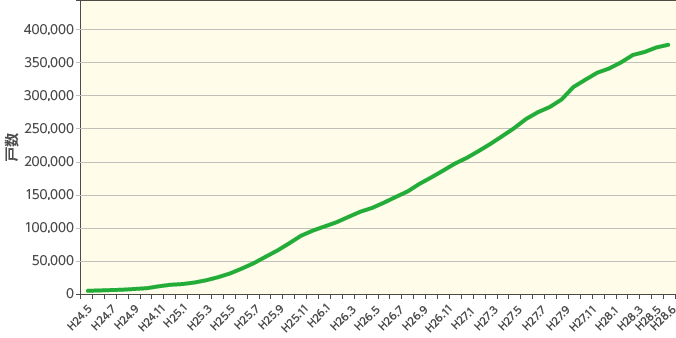

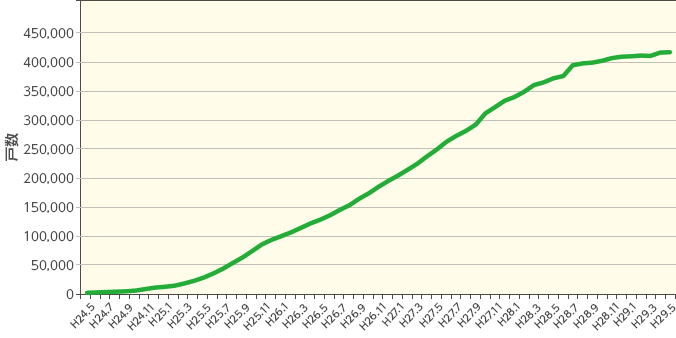

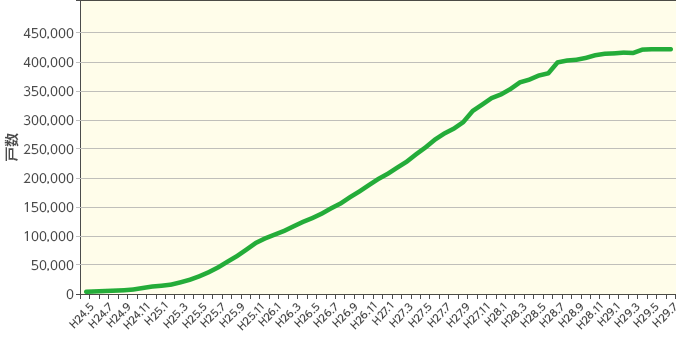

- ○ 計画数418,583戸に対して、発注数が418,583戸(100.0%)、除染実施数(310,946戸)と調査にて終了(107,637戸)を合わせた進捗数は418,583戸(100.0%)となっている。
公共施設等の除染
- ○ 計画数11,958施設に対して、発注数が11,958施設(100.0%)、除染実施数(10,108施設)と調査にて終了(1,850施設)を合わせた進捗数は11,958施設(100.0%)となっている。
道路の除染
- ○ 計画数18,841kmに対して、発注数が18,841km(100.0%)、除染実施数(12,223km)と調査にて終了(6,618km)を合わせた進捗数は18,841km(100.0%)となっている。
農地(水田+畑地+樹園地+牧草地)の除染
- ○ 計画数31,061haに対して、発注数が31,061ha(100.0%)、進捗数が31,061ha(100.0%)となっている。
